75409013
最新进展(6月16日)!您关心的榕江大桥建设进度看这里→
20
县政府办
县政府办
2022-06-17 14:05:00
5903608
回应关切
-
2022
-
06/17
-
14:05
-
来源
-
县政府办
- 访问量
- 暂无
- 字体
-
- 分享
-
最新进展(6月16日)!您关心的榕江大桥建设进度看这里→

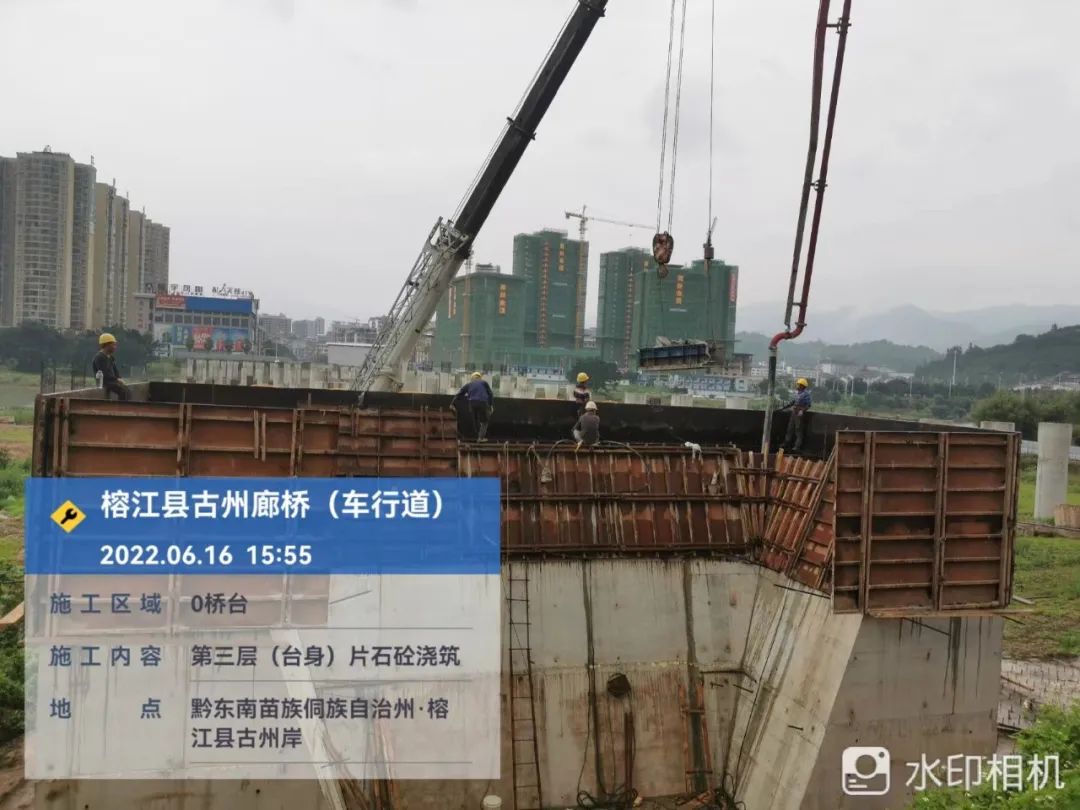

截至6月16日,项目整体形象进度为38%。其中:完成桩基45根、桩系梁4根、桥台2个、承台4个、墩柱16根、墩柱系梁4个;完成12号承台2.2米承台和0号桥台6.15米、12号桥台6.15混凝土浇筑(台高8.5米),目前台身正在组织施工,盖梁、上部结构等正有序组织实施。同时,完成T梁预制场地围栏、围栏内广告牌、电线等场内杂物清理,正在实施底面平整和地平硬化;完成桥墩钢筋除锈、4号桥墩系梁切除,继续组织对3号、4号、8号、9号桥墩施工。
